『WS邸』 現場リポート

07/03/08 現場打合せ

午前中、現場監督さんと今後のスケジュールの打合せ。
今月の20日前後に完了検査を受ける予定。
24日にオープンハウスを行うことにした。
25日はお施主さんの検査、引渡し、取り扱い説明の予定。

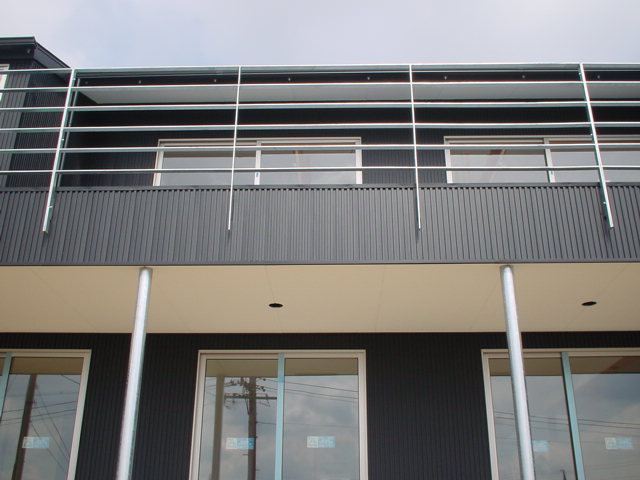

写真は黒のガルバニウム鋼板の外壁と、
亜鉛メッキドブ付けのスチールパイプと手摺。

07/03/04 玄関土間ビー玉埋め込みのイメージ

玄関土間のビー玉埋め込みのイメージを打合せ。

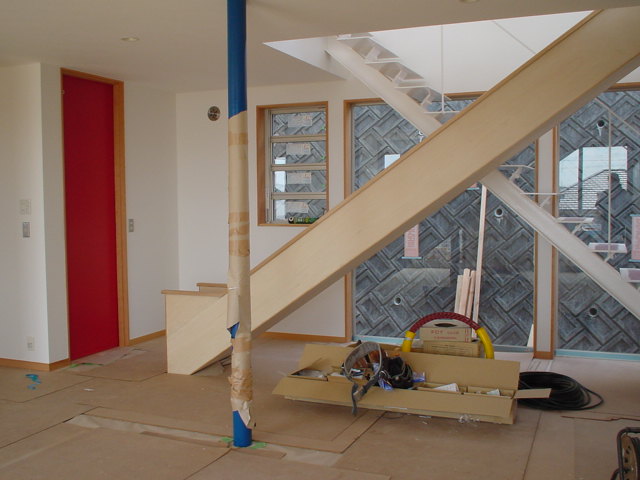

写真は直交する滑り台と階段。
ブルーのスチールパイプとトイレの赤の扉がポップ。
手前部分は将来、子供室になる予定。
内部はポップだが外観は意外とクールなイメージ。

07/02/18 浴室ガラスモザイクタイル貼り

お施主さんのお子さんにガラスモザイクの色を選んで
浴室の壁に貼ってもらう。

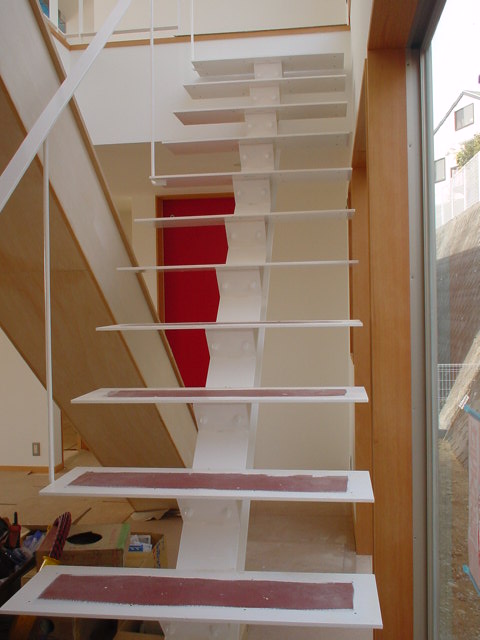

写真は製作途中の階段。
H鋼に9㎜のプレートをボルトにて取付け。
このプレートに木の踏み板を下部からビス止めする予定。
階段の横は木製の滑り台。
白色に塗装する予定。

07/02/14 クライアント打合せ

PM3時からお施主さん(ご主人)と現場にて打合せ。
名古屋モザイクの25㎜角のガラスモザイクタイルのサンプルを
マットとブライトで17種類そろえる。
貼る位置をマジックで浴室の壁に書き込む。
次の日曜日にお子さんに色を選んでもらうこととした。

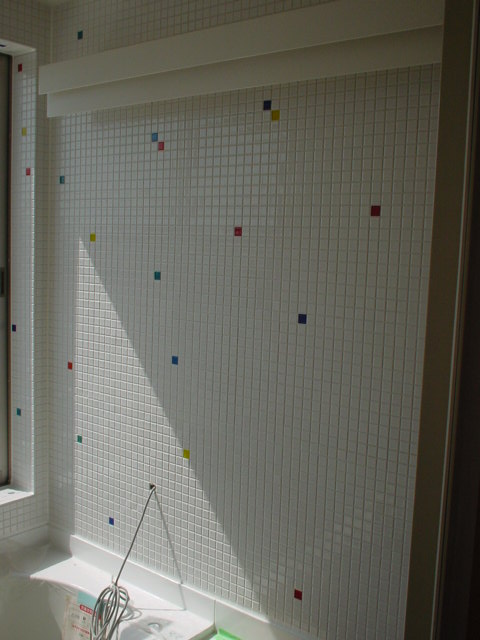

写真は完成した浴室の壁。
ポップで可愛い感じに仕上がった。
壁上部の白のブラケットは、間接照明器具(松下電工)。
浴室は2階のため、ハーフユニットタイプのバスルームを使用。
浴室の窓からの眺めがとても良い。

07/01/26 クライアント打合せ

PM1時半からお施主さんご夫婦と現場にて打合せ。
本日は色決めがメイン。
クロス、浴室タイル、トイレドアの色、滑り台・丸パイプの色等を
決めていく。
お子さんがまだ小さいので、内部で遊べるように
全体的には少しポップなイメージ。

07/01/17 中間検査

AM10時半からまちづくりセンターの中間検査を受ける。
事前にチェック、是正済みなので特に問題はナシ。

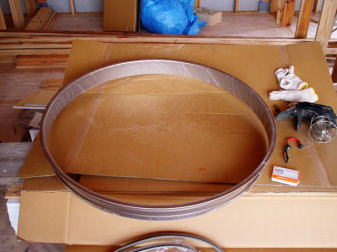

検査終了後、写真の丸穴の取付け方法を打合せ。
丸穴はステンレスで製作する場合もあるが、
今回はφ900で窓用のアルミ既製品を利用。
雨が漏りやすい箇所なので入念に施工方法を打ち合わせ。

07/01/15 金物検査

PM3時から現場監督立会いのもと、金物とスジカイの
検査を行う。一部是正の指示。

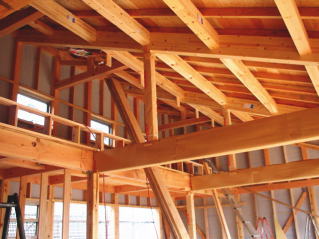

写真は2階のリビングとロフト部分。
屋根に合わせて片流れの勾配天井で一部梁をアラワシ。
梁の下部にライティングレールで照明器具を取り付ける予定。
ロフトは子供の遊び場。

06/12/23 上棟式

本日はWS邸の上棟式。天気は快晴。
午前中に袋井の敷地を2件見て、
午後はとある設計事務所のオープンハウスに足を運ぶ。
WS邸の現場に着いたのは午後3時半。
年末になるといつもバタバタと忙しい。
左は下の道路からレッカーで材料を揚げている写真。
2階部分で通常の4階くらいの高さがある。
構造材は柱が杉で梁が米松。
上棟式終了後の2階から見る夕日がとても綺麗でした。
この夕日を毎日眺めることが出来るSさんは幸せだなぁ。。。

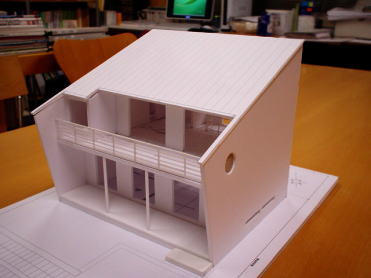

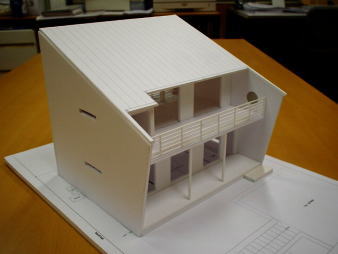

06/12/22 模型

模型がやっと完成した。
コストダウンのため少し形状を変更した。
明日の上棟式の前までに何とか間に合った。
プランは1階が夫婦室と子供部屋、2階がLDKと水廻りという
上下逆転プランを採用。
2階からの眺望を考慮したプランとなっている。
LDKは吹き抜けになっていて上部はハシゴで上がるロフト付き。
2階のバルコニーの出っ張った部分は浴室。
今回、この住宅にはお施主さんの希望で滑り台と
登り棒が設置される。
子供たちがロフトから1階まで上下に遊べる
回遊性のあるプラン。
外壁・屋根とも全てガルバリウム鋼板。
内部のフローリングはカバ桜の予定。

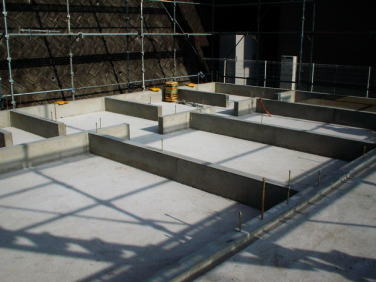

06/12/20 基礎C打完了

基礎のコンクリート打ちが終わり、現在12/23(土)の上棟に
向けて、足場を組んでいる。
道路から約5m地盤が上がっているため、
何をやるにも通常より手間がかかる。

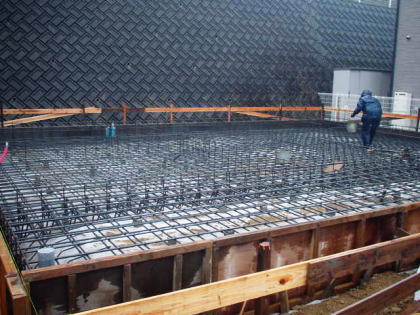

06/12/13 基礎配筋検査

雨の中、基礎の配筋検査を行う。
特に問題はナシ。
200mmでダブル配筋のため、かなりしっかりした基礎だ。
明日、コンクリート打ちの予定。

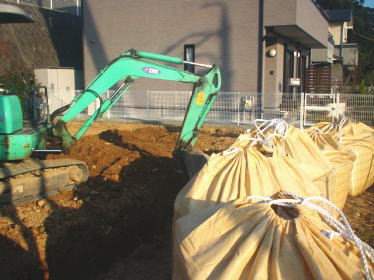

06/12/01 地盤改良工事

建物の南半分の地盤は表層改良工事を行う。
土間コンクリートもt=200mmの厚みとし、
D13@200ダブル配筋とする。
通常よりも基礎に予算が掛かっているが、
根切した部分がやや軟弱なため、この工法を採用した。

06/11/17 地鎮祭

朝9時から地鎮祭を行う。
地鎮祭(じちんさい・とこしずめのまつり)は建築工事を
始める前に行う、その土地の神を鎮め、土地を利用させて
もらうことの許しを得る神道の祭儀である。
*出典:フリー百科事典「ウィキペディア(Wikipedia)」より

天気は気持ちよく晴れました。
終了後、お施主さん夫婦と施工会社の現場担当者を交えて
記念撮影。

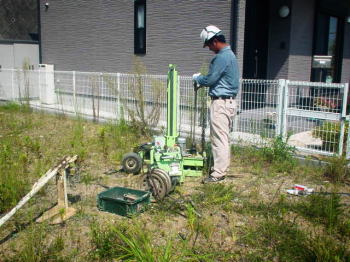

06/09/04 地盤調査

敷地の地盤調査を行う。
調査方法はスウェーデン式サウンディング試験。
建物の建つポイント6ケ所をチェック。
基本的には地山のため地盤は良い。
ただし、地階の車庫建設のため、根切した部分はやはり悪い。
この部分のみ何らかの対策が必要だ。

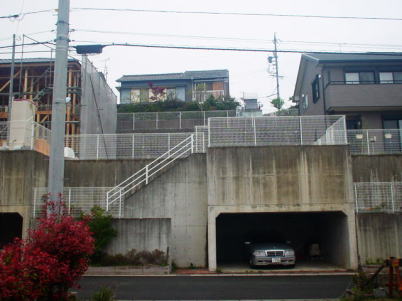

06/04/14 敷地調査

初めて建設地を訪れる。
既に造成されている区画の土地。
道路レベルにはRCの駐車場(車2台分)があり、
階段を上がった所が敷地。
土地からは南側の景色がかなり良い。
似たような家が周囲には既に建っている。
この町並みに異物をはめ込む感覚で建築をイメージする。。。
